Жұмсақ салқындатқышты өндіру уақыты түсіндірілді

«Өндіріс 30-дан 45 күнге дейін» - бұл жауап сатып алушылардың көпшілігі алады, және бұл дұрыс, бірақ ол тек уақыт кестесінің ортасын сипаттайды. Тапсырыс беруден қоймаға дейінгі шындыққа сынамаларды алу, қайта қарау раундтары, материалдардың түсуі, тексеру, мұхитпен жүк тасымалдау және кедендік ресімдеу кіреді, сондай-ақ өндіріс желісінде ешқашан болмайтын іске қосу күндерінің кешігуі. Олар оның алдында, мақұлдауларда және материалдарда орын алады. Бұл нұсқаулық бүкіл уақыт шкаласын оның нақты құрамдас бөліктеріне бөледі, уақыттың қай жерде нақты жоғалғанын көрсетеді және физика қолданылмайды деп сылтаусыз кестені қалай қысу керектігін түсіндіреді. Sealock (YiFuLong Outdoor Gear Co., Ltd.) 7–15 күндік сынамаларды алу және 30–45 күндік өндіру туралы дәйексөз келтіреді және бұл осы сандарға не жататынын түсіндіреді.


«Жеткізу уақыты» нені білдіруі керек

Оны дұрыс анықтаңыз, әйтпесе қате нөмірге қарсы жоспар жасайсыз. Қатаң мағынада, ;жеткізу уақыты сатып алу-тапсырысты мақұлдағаннан бастап дайын киімдердің зауыт қақпасынан шыққанға дейінгі жалпы ұзақтығын білдіреді. Бірақ брендке шын мәнінде қажет сан кеңірек: ;өндірістік тапсырысты орналастырудан бастап сатуға дайын дайын өнімді алуға дейінгі жалпы өткен уақыт, сынамаларды іріктеу, орнату және түпкілікті бекіту; мата мен әрлеуді алу және зауытқа жеткізу; көлемді кесу, тігу және әрлеу; сапаны бақылау және орау; жүк, кедендік ресімдеу және қоймаға кіру.

Зауыттық жеткізу уақыты мен сіздің жеткізу уақытыңыз әртүрлі сандар. Екіншісін жоспарлаңыз.

Жоспарлау тәсілін өзгертуі керек табу

Бұл зерттеудегі ең пайдалы нәрсе және ол сатып алушылардың көпшілігінің қысымын қай жерде шоғырландыратынына қайшы келеді: ;көптеген брендтер тігу басталғанға дейін уақыт жоғалтады — материалдың қолжетімділігі мен мақұлдауы кәдімгі қиыншылық болып табылады, ал матаның кідірісін қалпына келтіру ең қиын, өйткені төменгі ағындағы еш нәрсе кесу үстелінде иілусіз басталуы мүмкін емес. Түсті кеш мақұлдау немесе қорда жоқ мата әр кейінгі кезеңдерде каскадты ерте береді.

Бір өндіруші оны келесідей санайды: ;мата алу және бояу бірінші тапсырыстардағы кідірістердің 45% - 55% құрайды. Бірінші тапсырыс бойынша кешіктіру қаупінің шамамен жартысы сатып алушылардың көпшілігі әкімшілік ретінде қарастыратын кезеңде болады.

Қорытынды тікелей мынадай: ; іске қосу күнін қорғаудың сенімді жолы - өндірісті кейінірек қыспау емес, мата мен мақұлдауларды ертерек құлыптау. Алтыншы аптада зауытты қуып шығу бірінші аптада жоғалған уақытты қалпына келтірмейді.

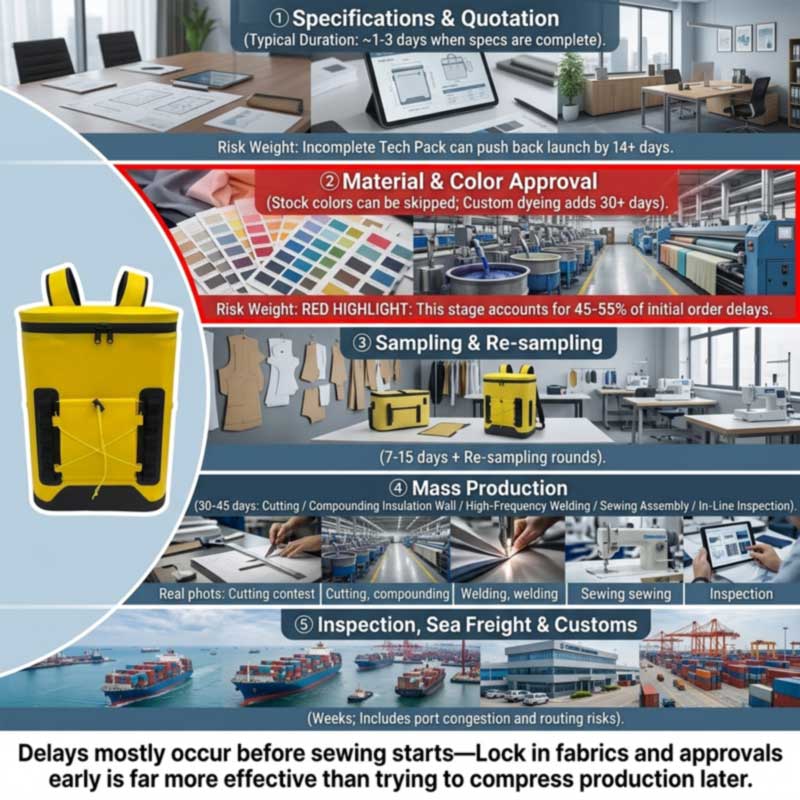

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Кезең-кезең

1. Спецификация және баға белгілеу

Қысқаша ақпарат аяқталғаннан кейін жылдам: техникалық сипаттамалар аяқталғаннан кейін 1-3 күн ішінде техникалық пакетті қарап шығу және баға ұсыныстарын белгілеу. Ол болмаған кезде баяу — ;толық емес технологиялық бумалар үйкелістің негізгі себебі болып табылады, көбінесе жобаның басталу күніне 14 немесе одан да көп күн қосады, себебі зауыт нақты өлшемдерсіз, тігіс сипаттамаларынсыз және материалдар тізімісіз матаны дәл келтіре алмайды немесе кесе алмайды.

Салқындатқыш үшін «толық» атауды білдіреді: қабық материалы және деньер, оқшаулау түрі мен қабырғасының қалыңдығы, төсеу материалы және нарыққа сәйкестік, жабу түрі және тығыздау деңгейі, рұқсат етілген рұқсаттармен сыйымдылық және ішкі өлшемдер, аппараттық құралдар, белдіктер, таңбалау әдісі және қаптама.

2. Материалдар мен түстерді мақұлдау — нағыз қиыншылық

Сынақтар ;кейбір бағдарламаларда мата мен үлгіні таңдау үшін 3–7 күнді ұсынады, бірақ реттелетін түстер, бояу немесе арнайы материалдар ұзағырақ уақыт алуы мүмкін және «ұзағырақ» маңызды болуы мүмкін: ;егер бренд тапсырыс бойынша боялған маталарды немесе арнайы әрлеуді сұраса, уақыт шкаласы 30 күнге немесе одан да көп ұзартылуы мүмкін.

Жұмсақ салқындатқышта киімге қарағанда көбірек материал ағыны бар: қабық матасы, жабық ұяшықты көбік, тағамдық лайнер пленкасы, ауа өткізбейтін немесе су өткізбейтін найзағайлар, тоғалар, ілмектер және жапсырмалар. Әрқайсысының өзіндік кіріс уақыты бар, ал ең баяуы басталу күнін белгілейді. Аппараттық құралдар мен әрлеулер ерекше назар аударуды қажет етеді, өйткені олар кішкентай, арзан және үнемі ұмытылады - дегенмен мата мен жұмыс күші дайын болғанның өзінде бір жетіспейтін функционалды немесе брендтік құрамдас өндірісті бастауға кедергі келтіруі мүмкін.

3. Іріктеу және қайта қарау

Sealock үлгілер үшін 7–15 күнді, ал сызбалар мен дәнекерлеу аспаптарын алдымен құрастыру керек болатын жер үсті әзірлеу үшін ұзағырақ баға береді. Айнымалы жасаушы емес; бұл раундтардың саны — және раундтар қысқа сапа мен кері байланыс жылдамдығына байланысты. ;Сатып алушылардың кері байланысындағы кідіріс немесе түсініксіз спецификациялар үлгіні бекіту уақытын ұзартады және бір ұсынылатын тәртіп: серпіннің жоғалмауын қамтамасыз ету үшін үлгіні қайта қарауға арналған 48 сағаттық ереже.

4. Жаппай өндіру — 30-дан 45 күнге дейін

Дәнекерленген салқындатқыш үшін бұл терезенің ішінде шын мәнінде не болады: кесу қабығы, көбік және төсем; оқшауланған қабырғаны ламинаттау; корпусты, негізді және жабуды жоғары жиілікті дәнекерлеу; ат әбзелдерін, қалталарды, шілтерді және жиектерді тігу; құрастыру және аппаратура; бойына желілік тексеру; өңдеу және орау.

Жоспарлау үшін назар аударған жөн: көптеген салқындатқыш құрылыстар өтедіекі түрлі өндірістік желі— жоғары жиілікті дәнекерлеу желісі және тігу желісі. Sealock-те олар бір қабаттағы бөлек бөлмелерде отырады, ал тігілген құрылыс аутсорсингтік қадам емес, үйдегі негізгі мүмкіндік болып табылады. Екеуін де пайдаланатын құрылым тек дәнекерленген немесе тігілген өнімге қарағанда сәл ұзағырақ ішкі жол болып табылады, бұл күрделілік өндіріс терезесіне әсер ететін себептердің бірі болып табылады. Толық реттілік барЖұмсақ салқындатқыш рюкзактар ​​қалай өндіріледі.

5. Тексеру

Оны шамамен 80% аяқталғаннан кейін брондаңыз, сондықтан қайта өңдеуге уақыт бар. Салқындатқышта суды сынауға арнайы уақыт беріңіз және баланстық төлем әдетте өткен тексеруге байланысты екенін есте сақтаңыз. ҚараңызЖеткізу алдында жұмсақ салқындатқыштың сапасын тексеру.

6. Тасымалдау және ресімдеу

Сахнаны сатып алушылар көбіне мүлде жібермейді. Мұхит транзиті және тағайындалған жерді тазарту апталарды қосады және ол кез келген адамның бақылауынан тыс бұзылуларға ұшырайды: ;порт кептелісі, маршруттың бұзылуы, кедендік немесе геосаяси оқиғалар бұл терезелерді одан әрі кеңейтуі мүмкін, сондықтан жеткізу буфері өте маңызды. Маршрутизациялаудың соңғы шарттары ауқымды көрсетеді — бір өндіруші тасымалдаушылардың Үміт мүйісі айналасындағы бағытын өзгертіп, Еуропаға жөнелтілімдерді автоматты түрде 10-14 күндік кешіктіруге әкелетінін атап өтті. Салқындатқыштар да көлемді және көлемі бойынша зарядталады, бұл уақытқа қарағанда құны үшін маңызды; қараңызКөтерме салқындатқыш рюкзактар ​​өндірушісі: Жаппай баға және FOB шарттары.

Кешігудің жалпы себептері

Себеп Типтік әсер Алдын алу
Толық емес технологиялық бума 14+ күн басталғанға дейін қосылды Материалдарды, өлшемдерді, рұқсаттарды, жабуды және сәйкестікті алдын ала көрсетіңіз
Таңдамалы түс / тапсырыс беруші материал 30+ күн; ~бірінші ретті кідіріс тәуекелінің жартысы осында отырады Бірінші тапсырыс үшін қор түстерін пайдаланыңыз немесе дереу зертханалық түсіруді бастаңыз
Сатып алушының кері кері байланысы баяу Әрбір сынама айналымын ұзартады Бірыңғай шешім қабылдаушы; 48 сағаттық жауап беру ережесі
Орташа технологиялық дизайндағы өзгерістер Күндерден аптаға дейін; боялған матаны жарамсыз етуі мүмкін Дизайн мен материалдық базаны ертерек құлыптау; өзгерістерді жаңа элементтер ретінде қарастырыңыз
Жақтаулар немесе аппараттық құрал жетіспейді Сызықтың жүктелуін толығымен блоктайды Кескіштерге ертерек тапсырыс беру; жолды жүктеу алдында кіріс күндерді растаңыз
Ұлттық мерекелер Апталар — Көктем фестивалі – көп апталық үзіліс Баяулау алдында тапсырыс беріңіз; Қытай нұсқаулығын қараңыз
Сәтсіз тексеру/қайта өңдеу Күндерден аптаға дейін Ақаулардың анық анықтамалары және алтын үлгісі алдын ала келісілген
Жүк және кеден Апталар, айнымалы буфер құру; ең аз транзитке дейін жоспарламаңыз

Олардың екеуі ерекше назар аударуға тұрарлық. Процестің ортасындағы өзгерістер уақыт жағынан да, ақшамен де қымбатқа түседі: ; түстерді қайта қисайту, панельдерді қайта тоқу немесе мата боялған соң қайта дизайн жасау күндер немесе апталар қосады — дизайнның негізгі элементтері мен матаның негіздерін ертерек құлыптаңыз және негізгі өзгерістерді жаңа өнім кодтары ретінде өз уақыт күтулерімен қарастырыңыз. Ал мерекелер сілтеме болып табылмайды: ;өндіріс елдеріндегі ұлттық мерекелер кеңейтілген тапсырысты немесе қосымша кірістірілген буферлік уақытты қажет етеді. Тапсырыс беру терезесі көктемгі фестиваль кезеңінде орналасқан салқындатылған сөмкелер үшін бұл бірінші ретті жоспарлау шектеуі — қараңыз.Қытайдағы жұмсақ салқындатқыш өндіруші: толық OEM нұсқаулығы.

Уақыт шкаласын қалай қысу керек

Шамамен тиімділік ретімен жұмыс істейтін тұтқалар:

  1. Қор материалдары мен қор түстерін таңдаңыз.Бұл бірінші реттегі жалғыз ең үлкен кідіріс көзін жояды — зертханалық суға түсу циклі жоқ, бояуды күту жоқ.
  2. Толық сипаттаманы жіберіңіз.Өндіріске дайын қысқаша ақпарат 14 күндік табу циклін 1-3 күндік баға ұсынысына айналдырады.
  3. Қайталанатын бағдарламалар үшін негізгі материалдарды алдын ала бекітіңіз.Стандартты кеңес: қайталанатын зертханалық зерттеулерді өткізіп жіберу үшін негізгі маталарды алдын ала мақұлдау — мақұлданған материалға екінші тапсырыс біріншіге қарағанда айтарлықтай жылдамырақ.
  4. Кері байланыстарды біріктіріп, тез шешім қабылдаңыз.Бір шешім қабылдаушы, бір шоғырландырылған жауап, тұрақты айналым міндеттемесі. ;Анық, толық сипаттамалар беру арқылы үлгі итерацияларын біріктіру құжатталған рычаг болып табылады.
  5. Бар платформадан бастаңыз.Дәлелденген дәнекерленген конструкциядағы брендинг пен спецификациядағы өзгерістер инженерлік және дәнекерлеу құралын әзірлеуді толығымен өткізіп жібереді.
  6. Маусымнан тыс уақытта тапсырыс беріңіз.Зауыттық жүктеме нақты шектеу болып табылады; Тыныш терезеде орналастырылған сол тапсырыс ертерек жоспарланады.
  7. Әуе жүктері, тек төтенше жағдай ретінде.Адал құрылым: ;әуе жүктері соңында екі-төрт аптаға созылуы мүмкін, бірақ теңіз құнынан бірнеше есе қымбат, сондықтан ол жоспардан гөрі апаттық рычаг ретінде жұмыс істейді.
Нені қысуға болмайды.Дәнекерлеу, қабырғаларды ламинациялау және емдеу уақытты алады; оларды асығыс тексеру тексерілмейтін ақауларды тудырады және олар үнемдегеннен көп уақытты алады. Баяу ағып кетуді анықтау үшін суды сынау ұзақтығы қажет. Мұхитпен жүк тасымалы географиямен бекітілген. Материалдарды, түсті мақұлдауды және зауытты жүктеп салуды талқыламай кез келген мерзімге келісетін жеткізуші жоспарламайды — және оптимизмге келісілген кесте өткізіп алған маусымның ең көп тараған жолы болып табылады.


Артқа жоспарлау: жұмыс кестесі

Сатып алу тапсырысынан емес, сөреде тұрған күннен бастап жұмыс жасаңыз. Осы ретпен шегеріңіз:

Сөредегі күннен артқа шегініңіз Рұқсат етіңіз
Қойманы қабылдау, сапалы бақылау және листинг Күндерден аптаға дейін
Порттан ішкі жеткізу Күндер
Кеден тазартпасы Күндер, айнымалы
Мұхит транзиті Апталар, маршрутқа тәуелді — буферді қосыңыз
Жеткізу алдындағы тексеру және кез келген қайта өңдеу Бір аптаға дейін
Жаппай өндіріс 30-45 күн
Кіріс материал (ең ұзын өнім) Күндерден аптаға дейін; тапсырыс бойынша боялған болса, 30+
Іріктеу және бекіту раундтары 7-15 күн плюс түзетулер
Спецификация және баға белгілеу Толық болса 1-3 күн
Мерекелік буфер Егер кесте көктем мерекесіне сәйкес келетін болса, апталар

Жазғы салқындатқыш диапазон үшін бұл арифметика әдетте міндеттеме күнін күзде немесе қыстың басында көрсетеді. Көктемде маусым айында басталатын бренд маусымды жоғалтып алды — ал салқындатқыштар маусымдық болғандықтан, кеш келетін тауарлар бір ай емес, бір жыл күтеді. Коммерциялық салдарлар қарастырыладыЖеке салқындатқыш рюкзактар ​​брендін қалай бастауға болады.

Қайта тапсырыс беруді ұмытпаңыз.Егер бірінші сатылым сатылып кетсе, ауыстыру 30-45 күнді және жүкті алады, сондықтан маусымның ортасындағы сатылым, егер қайта тапсырыс бастапқы кестеде жоспарланбаған болса, қайта қор маусымнан кейін келеді дегенді білдіреді. Бірінші жөнелтілім қонбай тұрып, қайта тапсырыс беру нүктесін шешіңіз.


Sealock Lead Times

Дәйексөз Толық сипаттама бойынша жылдам
Сынама алу 7-15 күн; сызбалар мен дәнекерлеу аспаптары құрастырылған кезде жер үсті әзірлеу үшін ұзағырақ
Өндіріс Үлгі мен депозитті растағаннан кейін 30-45 күн
Шарттар MOQ әр дизайн үшін 300 дана; ФОБ Гуандун
Мүмкіндік Үй ішіндегі жоғары жиілікті дәнекерлеу желілері мен тігу желілері — бөлек бөлмелер, бір қабат; көптеген құрылымдар екеуін де пайдаланады
Сапасы IQC / IPQC / OQC, AQL сынамаларын алу, алтын сынамасына қол қою, толық суға батыру пакетін сынау; SGS немесе QIMA қабылданады
Шығу тегі Қытай немесе Вьетнам бірдей спецификация бойынша
Сертификаттар ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Бірінші кестені қысқартатын платформалар — бар дәнекерленген конструкциялар қор түсті реңктерде, сондықтан үлгі әзірленбейді және бояғыштар жоқ:

Кескін Үлгі Неліктен бұл кестені қысқартады Сілтеме
28L airtight-zipper insulated backpack cooler SL-I274 28 л герметикалық сыдырма рюкзак салқындатқыш (SL-I274) Дәлелденген 48 сағаттық мөрленген құрылым, төрт қор түсі Көру
Insulated soft cooler backpack with molded lid SL-E050B Оқшауланған салқындатқыш рюкзак, пішінделген қақпақ (SL-E050B) Қазірдің өзінде әзірленген екі өлшем — жаңа құралдарсыз ауқымды кеңейту Көру
Roll-top leakproof soft cooler SL-I288 Ролл-жоғарғы ағызбайтын жұмсақ салқындатқыш (SL-I288) Қолданыстағы күңгірт/сұр түсті реңктер; арнайы бояу лотынсыз ерекше Көру
Insulated leakproof cooler backpack SL-I075A Оқшауланған су өткізбейтін салқындатқыш рюкзак (SL-I075A) Үш қор түсіндегі құндылық платформасы Көру

Жиі қойылатын сұрақтар: жұмсақ салқындатқышты жеткізу уақыты

С: Жұмсақ салқындатқышты өндіру қанша уақытты алады?

A: Жаппай өндіру әдетте үлгіні және депозитті растаудан кейін 30-45 күн, үлгілер 7-15 күн бұрын болады. Бірақ қоймаға тапсырыс ұзағырақ — спецификация мен баға ұсынысын, кіріс материалды, үлгіні қайта қарауды, инспекцияны, мұхитпен жүк тасымалдауды және кедендік ресімдеуді қосыңыз. Бекітілгеннен кейін екі-үш ай - бұл нақты жоспарлау көрсеткіші.

С: Іс жүзінде кешігулер қайдан пайда болады?

A: Негізінен өндіріс басталғанға дейін. Материалдың қолжетімділігі мен мақұлдауы кәдімгі қиыншылық болып табылады және матаның кідірістерін қалпына келтіру ең қиын, өйткені төменгі ағындағы ештеңе кесу үстеліндегі материалсыз басталуы мүмкін емес - бір өндіруші бірінші ретті кідірістердің 45-55% матаны алу және бояумен байланыстырады. Түсті кеш мақұлдау әрбір кейінгі кезеңнен өтеді.

С: Реттелетін түс қанша қосады?

A: Ықтимал 30 күн немесе одан да көп, себебі тапсырыс бойынша бояу өзінің зертханалық құюды мақұлдау циклін және бояу топтамасының жеткізу уақытын әкеледі. Уақыт қысымы кезіндегі бірінші тапсырыс үшін қордың түсін таңдау кестені қорғаудың жалғыз ең тиімді жолы болып табылады.

С: Мен кешігіп қалсам, өндірісті жылдамдата аламын ба?

A: Тек шектерде. Әуе тасымалы екі-төрт аптаның соңында теңіз құнынан бірнеше есеге дейін қалпына келуі мүмкін, бұл оны жоспардан гөрі төтенше жағдайға айналдырады. Дәнекерлеу, қабырғаларды ламинациялау және суды сынау уақытты алады, ал оларды асығыс орындау тексеруден өтпейтін ақауларды тудырады және үнемдегеннен гөрі көп уақытты қажет етеді. Өнімді кейінірек қысу арқылы емес, материалдар мен мақұлдауларды ертерек құлыптау арқылы күнді қорғаңыз.

С: Жазғы ассортиментке қаншалықты бұрын тапсырыс беруім керек?

A: қоймада қабылдау, ішкі жеткізу, кеден, мұхит транзиті, тексеру, 30-45 күндік өндіріс, материалды әкелу, сынамаларды іріктеу және мақұлдау арқылы сөреде тұрған күннен кейін жұмыс істеңіз, содан кейін кесте Көктем мерекесіне сәйкес келсе, мереке буферін қосыңыз. Көптеген жазғы салқындатқыш диапазондар үшін міндеттемені күзде немесе қыстың басында қояды.

С: Менің жұмыс уақытымның ең үлкен айырмашылығы неде?

A: Толық спецификация және қор түсі. Өндіріске дайын қысқаша екі апталық табу циклін бір-үш күндік баға ұсынысына айналдырады, ал қор түсі бояу партиясын маңызды жолдан жояды. Осыдан кейін: іріктеу кезінде жылдам, біріктірілген кері байланыс және жаңа үлгіні әзірлеудің орнына бар платформадан бастау.

Кестені жоспарлап жатырсыз ба?Sealock (YiFuLong Outdoor Gear Co., Ltd.) Қытай мен Вьетнамда дәнекерленген және тігілген жұмсақ салқындатқыштарды шығарады, сынамаларды іріктеу 7-15 күн және өндірісте 30-45 күн. Сөреде тұрған күніңізді жіберіңіз, команда сізбен күнтізбені кері қарай жұмыс істейді — егер ол сәйкес келмесе, ашық айтыңыз.

Электрондық пошта:info@sealock.com.hk |  Телефон: +86-13632981825  | Жұмсақ салқындатқыш ауқымын шолыңыз

Мұнда келтірілген эталондар мен кідіріс статистикасы 2026 жылдың ортасындағы жағдай бойынша жалпыға қолжетімді киім мен жұмсақ тауарларды өндіру көздерін көрсетеді және зауытқа, өнімге, материалдарға және маусымға байланысты өзгереді. Жүкті тасымалдау мерзімдері, әсіресе, маршрут жағдайларына байланысты өзгереді. Іске қосу күніне келісім бермес бұрын жеткізушімен ағымдағы жеткізу уақыттары мен қуаттылығын растаңыз.
